云南彌勒茨柯山風電場風功率預測系統建設工程順利投運發布日期:2016-01-25 瀏覽:1857
核心提示:精準的風功率預測將使得風電可以積極地參與市場競爭,規避由供電的不可靠性而受到的經濟懲罰。

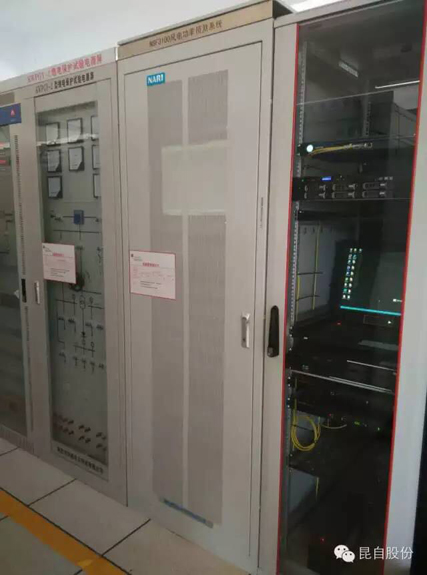

風功率預測系統 由于風電等可再生能源發電具有間歇性強、隨機性大、可調度性弱等特點,為保障電網運行的安全穩定,需采取限制風電場發電功率的措施。從發電企業角度考慮,精準的風功率預測將使得風電可以積極地參與市場競爭,規避由供電的不可靠性而受到的經濟懲罰。公司采用的風功率預測系統使電場端與調度端之間保持正常、穩定的通信,采用適合的預測模型進行風電場發電預測,根據預測時間尺度的不同和實際應用的具體需求,采用多方法及模型,形成最優策略。

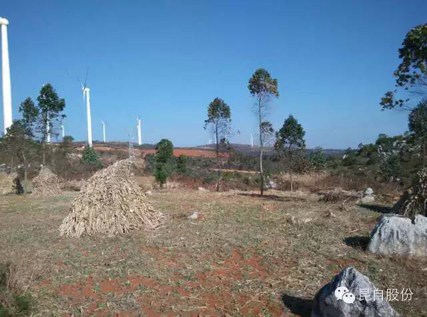

茨柯山風電場風功率預測項目位于茨柯山風電場;風電場位于紅河哈尼族彝族自治州彌勒縣五山鄉,場地海拔在1900m~2100m之間。 擬定測風塔位置一個,均位于風場內,第一個在11、12號風機中上方,距離最近的11號風機約為250米。 風場50m、70m 高度年平均風速分別為 7.3m/s、7.5m/s,平均風功率密度分別為 288W/m2、321W/m2,風功率密度等級達到 2 級。各高度的風速、 風功率密度年內變化比較一致。

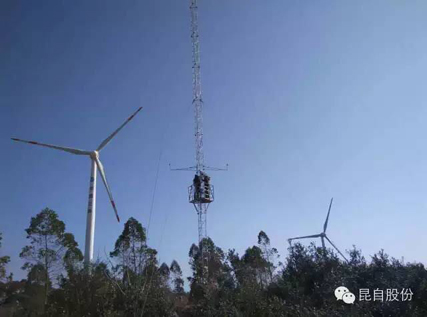

項目施工日期為2015年11月1日至2016年12月15日,共計45天。在工程工期公有45天的情況下,我公司在前期就按照最少工期方案進行制定,提前開始準備工作,其中遇到征地難問題,在我單位工作人員的耐心與堅持下不斷與土地所有者進行協商交流,最終順利的完成征地工作;在進行施工過程中,我方施工人員不畏惡劣的氣候其中有下雨及下雪,加緊施工在3天內完成了基礎澆灌,2天完成測風塔鐵塔建設,三天完成挖溝及電線光纜鋪設。一天半就將所有儀器及各種其他設備安裝完成,在業主順利將220V穩定電源接入后順利完成投運工作。
相關企業新聞
點擊排行 |
