核心提示:2022年11月05日16時30分,野貓山風電場巡維人員徐春芝在進行升壓站日常巡視過程中,發現110kV 2號主變A相高壓套管處有漏油現象,并及時告知現場負責人,現場負責人立即向風電集控中心申請將110kV 2號主變停電檢查,停電后檢查發現2號主變A相套管上瓷件與油枕蓋連接處縫隙較大,油枕蓋內的油往外滲漏。為盡快消除設備缺陷,
2022年11月05日16時30分,野貓山風電場巡維人員徐春芝在進行升壓站日常巡視過程中,發現110kV 2號主變A相高壓套管處有漏油現象,并及時告知現場負責人,現場負責人立即向風電集控中心申請將110kV 2號主變停電檢查,停電后檢查發現2號主變A相套管上瓷件與油枕蓋連接處縫隙較大,油枕蓋內的油往外滲漏。

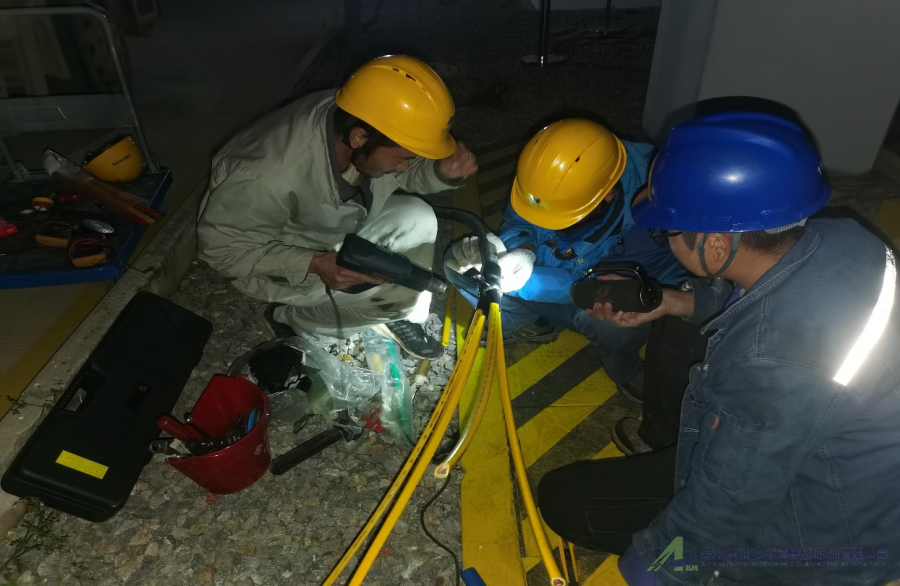

為盡快消除設備缺陷,保障發電,在業主方確定更換110kV 2號主變A、C相高壓套管后,運維事業部周密部署110kV 2號主變高壓套管更換工作事宜, 一方面公司緊急向廠家采購高壓套管,連夜從南京發貨,另一方面火速組織檢修人員落實檢修工具、消缺耗材及檢修人員到場開展搶修。 11月10日凌晨設備到貨,試驗人員開展設備交接性試驗,試驗合格,檢修人員全身心投入搶修工作中,11月10日野貓山風電場110kV 2號主變A、C相高壓套管全部完成更換工作。110kV 2號主變靜置24小時開展主變預防性試驗合格后恢復送電,搶修工作圓滿結束。 本次搶修工作,從設備緊急采購到設備完成更換僅用了3天,搶修速度快、現場安全、高質量的完成了搶修任務,確保了設備及時投入運行,為保證風電機組平穩發電、助力提高發電量和電網安全穩定運行作出了積極貢獻!
